| 事業区分 | その他 |
|---|---|
| 劣化機構 | ASR |
| 適用工法 | ASRリチウム工法・リハビリシリンダー工法 |
| 発注者 | 民間 |
| 工事場所 | 福岡県大川市 |
| 工事時期 | 2013年12月~2014年3月 |
| 主な使用材料 | プロコン40 |
| 他 使用材料 | |
| 施工数量 | 鉄塔基礎1基 アルカリ総量:3.0kg/m3 ⇒亜硝酸リチウム:10.3kg/m3 |

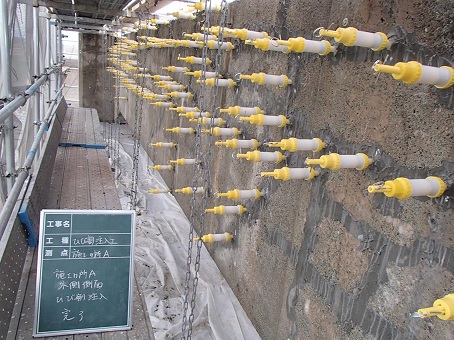

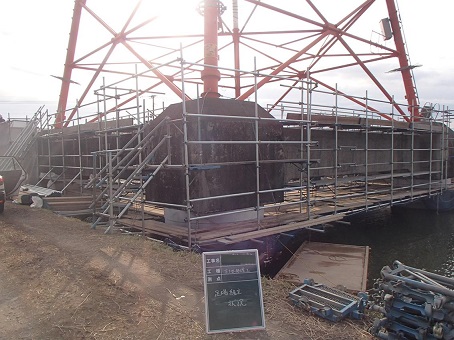

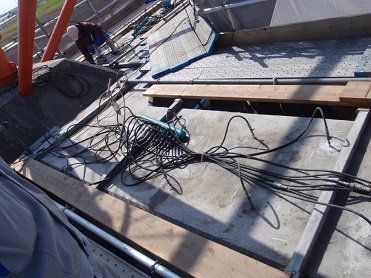

| 工事概要 | 電力施設である送電線基礎コンクリートASR劣化を生じていた。過去に施工した表面被覆工が早期に再劣化しており、ASR膨張性が高いと推察されるため、ASRリチウム工法が採用となった。 設計圧入日数は20日間(8時間/日)であったが、工期短縮のために昼夜施工とし、10日間で圧入作業を完了した。 |
| 施工者 | 極東興和株式会社 |
